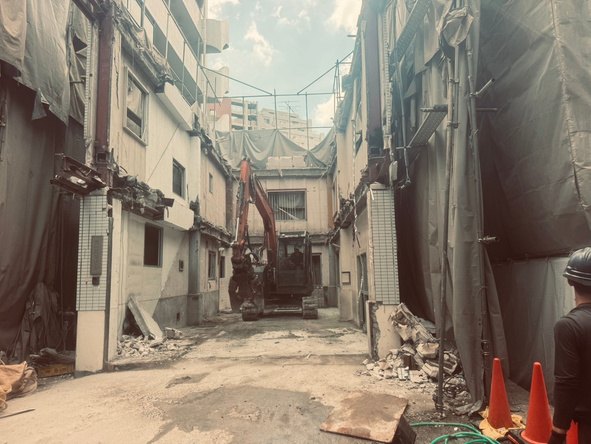

鉄骨造3階建て 事務所ビル解体工事

現場概要
鉄骨造 陸屋根 3階建 事務所ビル / 延床173.4㎡(52.4坪) / 1983年(昭和58年)築 / 外壁ALC / ベタ基礎
重機・車両
0.25㎥バックホー / 3t・4t・8tダンプ、4t・8tアームロール車
施工方法

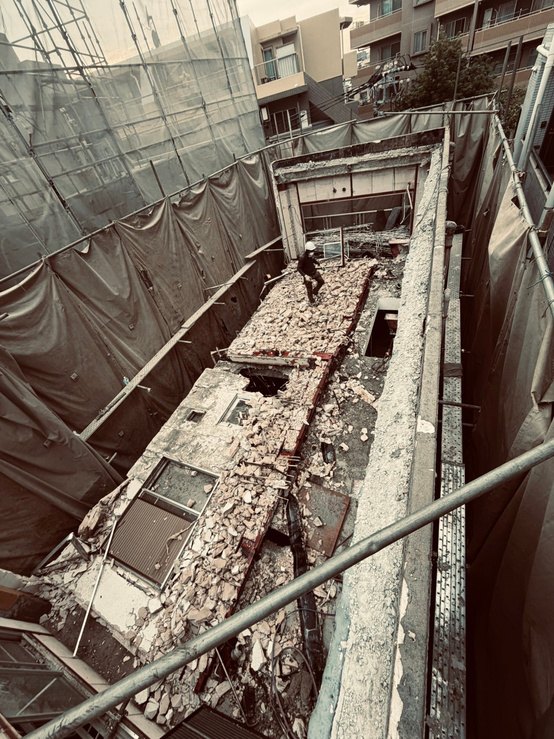

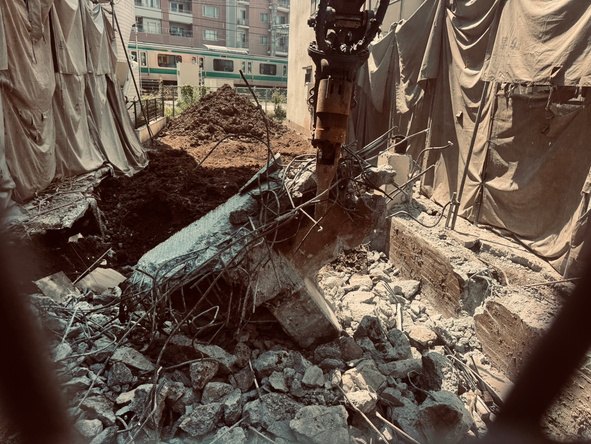

手壊し併用重機解体(エアーブレーカー・ガス溶断・鉄骨カッター・ジャイアントブレーカー・大割機・スケルトンバケット)
付帯工事
土間コンクリート撤去 60㎡ / 残土埋め戻し 21㎥ / 古井戸撤去・埋め戻し(再生砂 10㎥)
施工期間
12日間(仮設1.5日+内装1.5日+躯体4.5日+基礎3.5日+付帯1日)

株式会社ばっちり工業battiri.com

東京都中野区

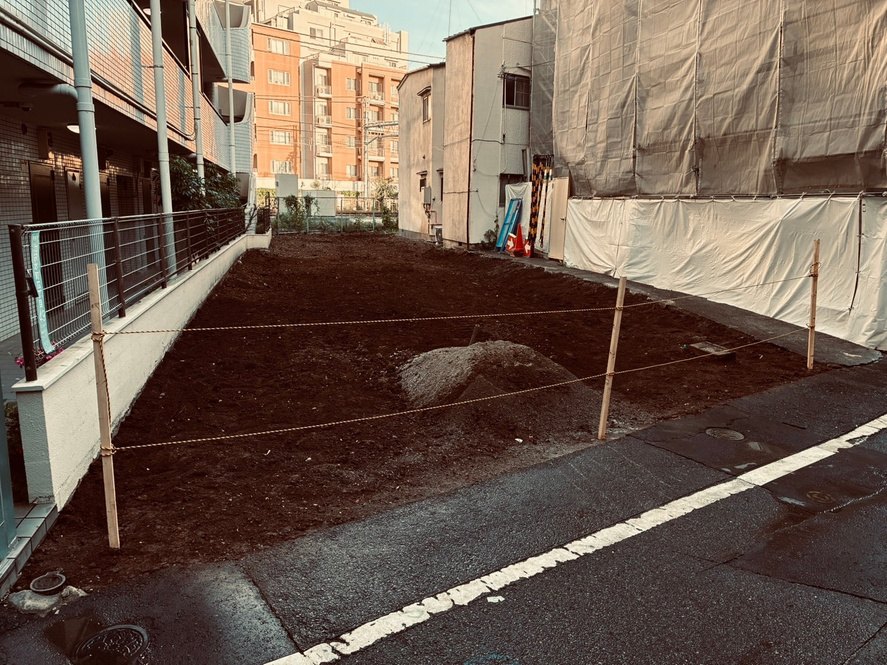

木造2階建て 住宅解体工事

現場概要
木造 2階建 / 延床35.0坪 / 1967年(昭和42年)築 / 亜鉛メッキ鋼板葺 / 外壁モルタル
重機・車両
0.2㎥バックホー
施工方法

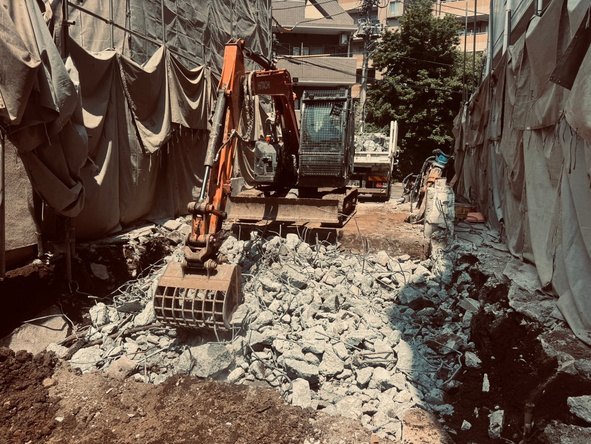

重機解体
付帯工事
土間コンクリート撤去(60㎡程) / プレハブ・木造小屋・外部に増設されたユニットバスの撤去
施工期間
4日間 / 2025年(令和7年)

株式会社ばっちり工業battiri.com

神奈川県相模原市中央区

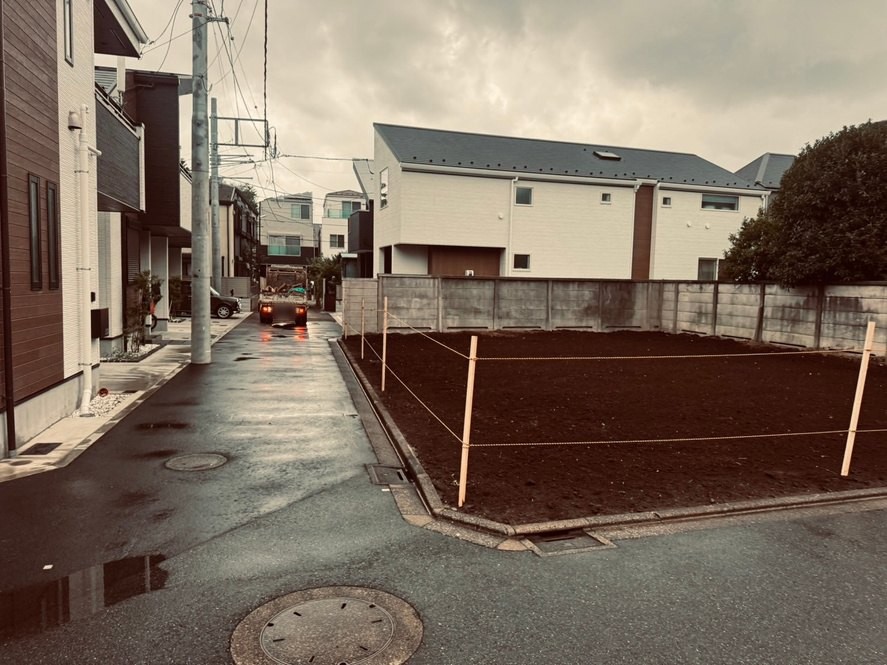

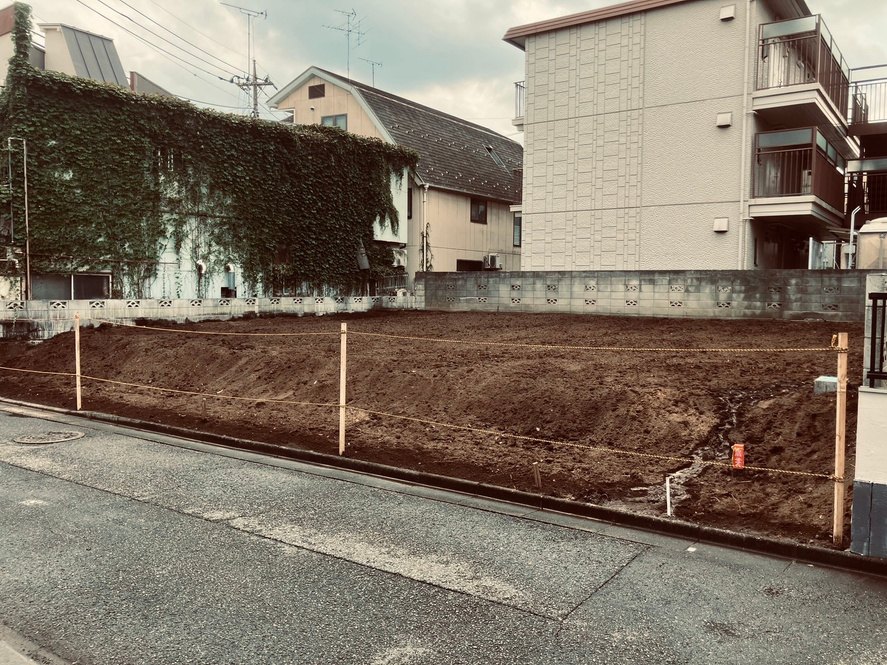

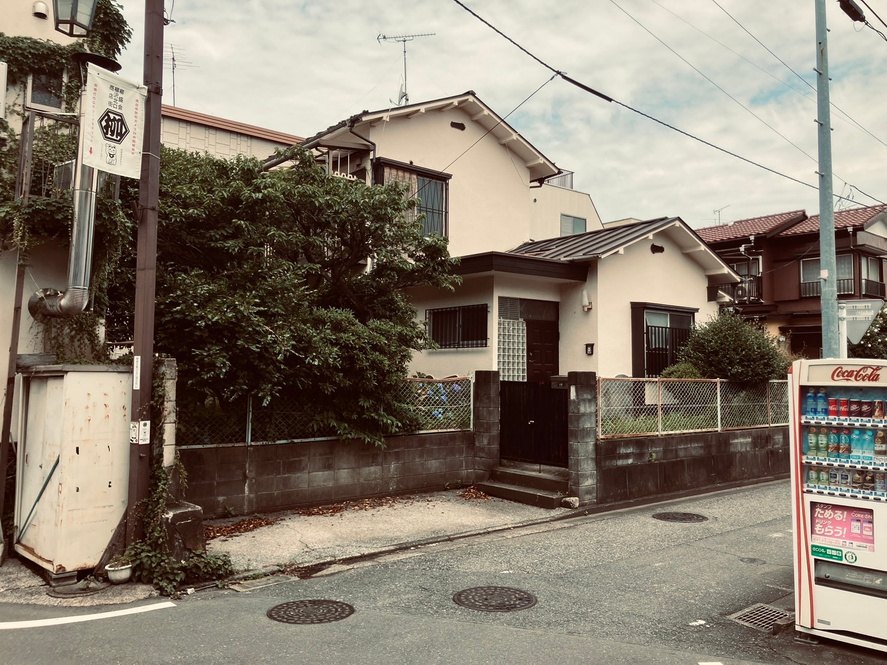

鉄骨・軽量鉄骨造3階建て 解体工事

現場概要
鉄骨・軽量鉄骨造 3階建 / 延床39.9坪 / 2003年(平成15年)築 / 亜鉛メッキ鋼板葺 / 外壁ALC
重機・車両
0.25㎥バックホー、鉄骨カッター
施工方法
手壊し併用重機解体
施工期間
7日間 / 2025年(令和7年)

株式会社ばっちり工業battiri.com

東京都西東京市

木造2階建て 住宅解体工事

現場概要
木造 2階建 / 延床30.9坪 / 1972年(昭和47年)築 / 亜鉛メッキ鋼板瓦葺 / 外壁モルタル
重機・車両
0.2㎥バックホー
施工方法
重機解体
付帯工事
樹木・雑草の撤去(7㎥程) / 道路面の土留擁壁撤去(14m程) / 隣地境界ブロック塀の上部カット(28m程)
施工期間
4日間 / 2025年(令和7年)

株式会社ばっちり工業battiri.com

東京都北区

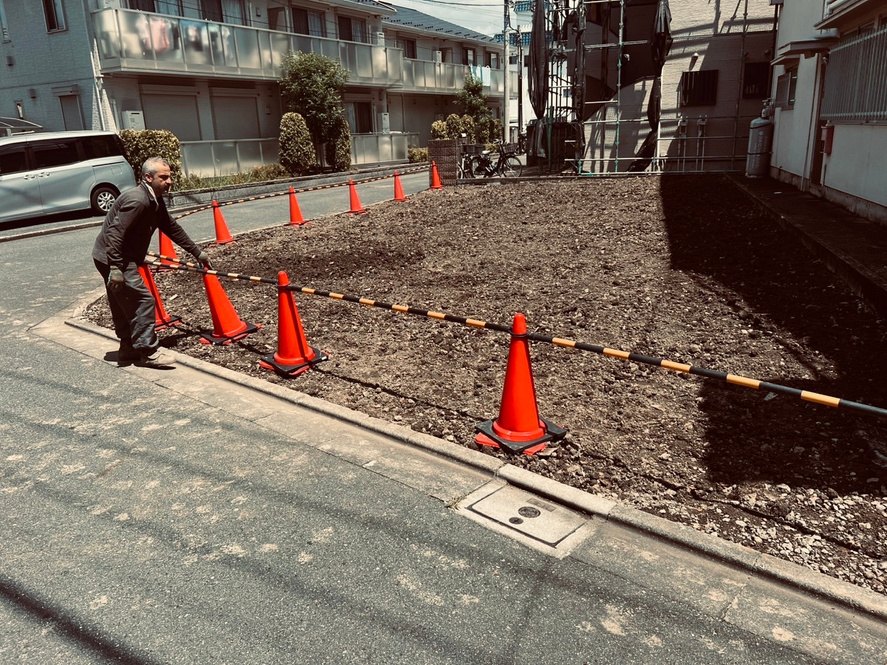

駐車場アスファルト撤去・試掘・整地工事

現場概要
駐車場
重機・車両
0.2㎥バックホー
施工方法
重機解体
付帯工事
駐車場アスファルト撤去 114㎡ / 敷地全体の試掘(GL-1.0m前後)・整地
施工期間
1日間 / 2025年(令和7年)

株式会社ばっちり工業battiri.com
